Application de re-bar

Lors de l’application de re-bar, les directives de mise en oeuvre actuellement en vigueur doivent être respectées. Elles donnent des indications détaillées sur les différentes étapes du procédé. Comme travaux préparatoires, il convient de vérifier toutes les conditions sur place et la qualité du support en béton. Les barres re-bar sont connectées avec des coupleurs à vis et coupées selon la liste des pièces.

Les différentes possibilités d’application avec re-bar sont présentées ci-dessous. Outre les applications pour les renforcements renforcement en flexion ou à l’effort tranchant, re-bar peut également être utilisé comme renforcement parasismique de la maçonnerie.

re-bar en rainure (en surface de dalles ou murs)

Préparation

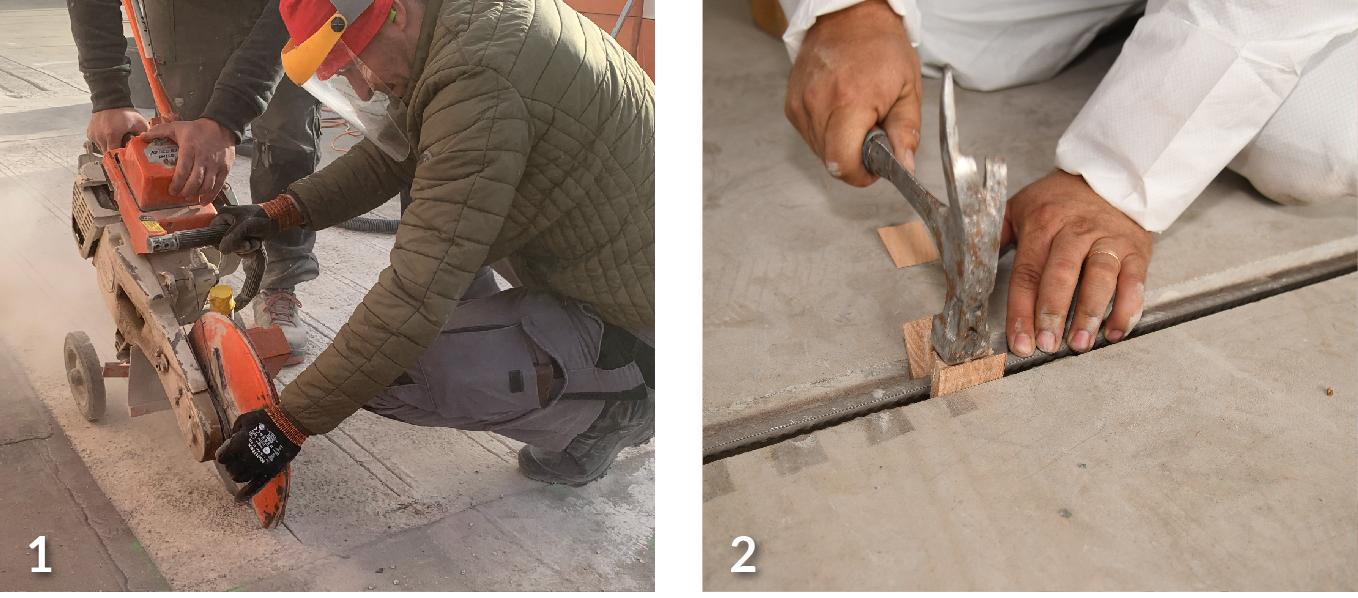

1  Fraisage de la rainure dans le béton

2  Fixation centrique de re-bar dans la rainure (ex. avec cale en bois)

Des matières plastiques pour la fixation, la mousse de construction et autres produits chimiques sont interdits (produits de décomposition agressifs en cas d’exposition au chauffage).

Ancrages aux deux extrémités

3  Scellement aux deux extrémités avec SikaGrout®-314 N mortier de réparation (horizontal) ou application à la main avec Sika MonoTop®-422 PCC mortier de reprofilage (vertical)

4  Peut être combiné avec crochets

Activation de la précontrainte

5  Après cure des ancrages: Activation contrôlée/chauffage de re-bar au chalumeau à gaz

6  Rédaction du protocol des températures d’activation

Finition

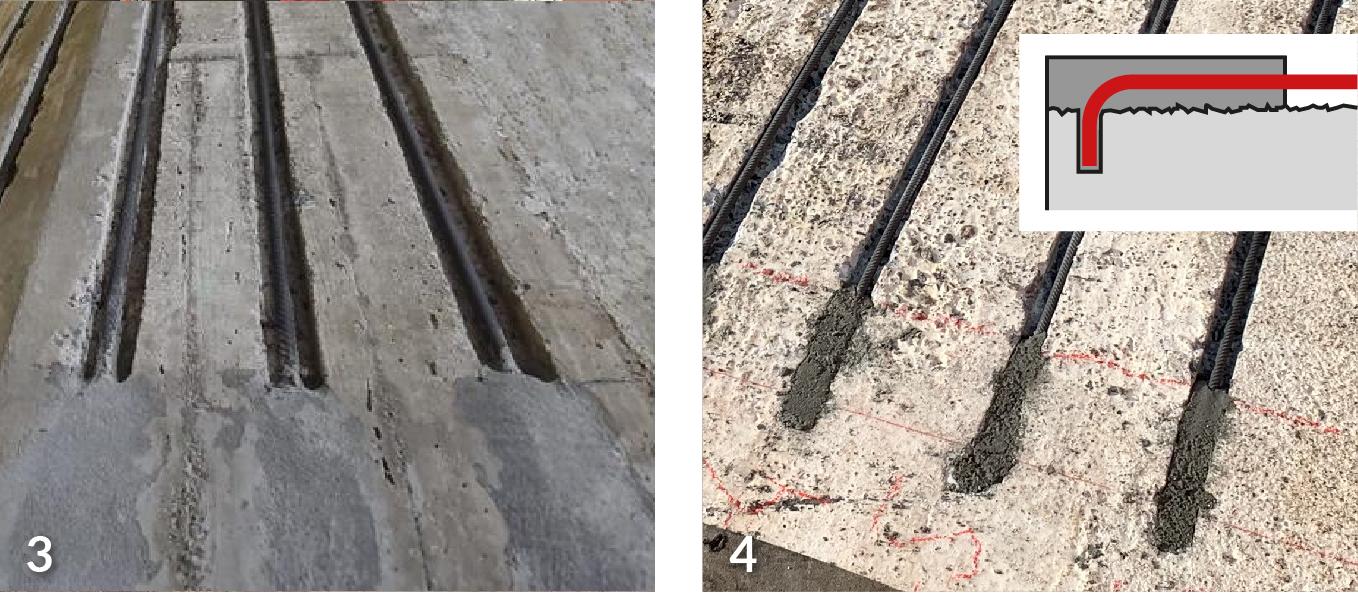

7  Scellement ou reprofilage de re-bar sur la longueur libre en partie centrale

8  Travaux ultérieurs (étanchéité, etc.)

re-bar en mortier de reprofilage (en surface supérieure ou par-dessous)

Préparations

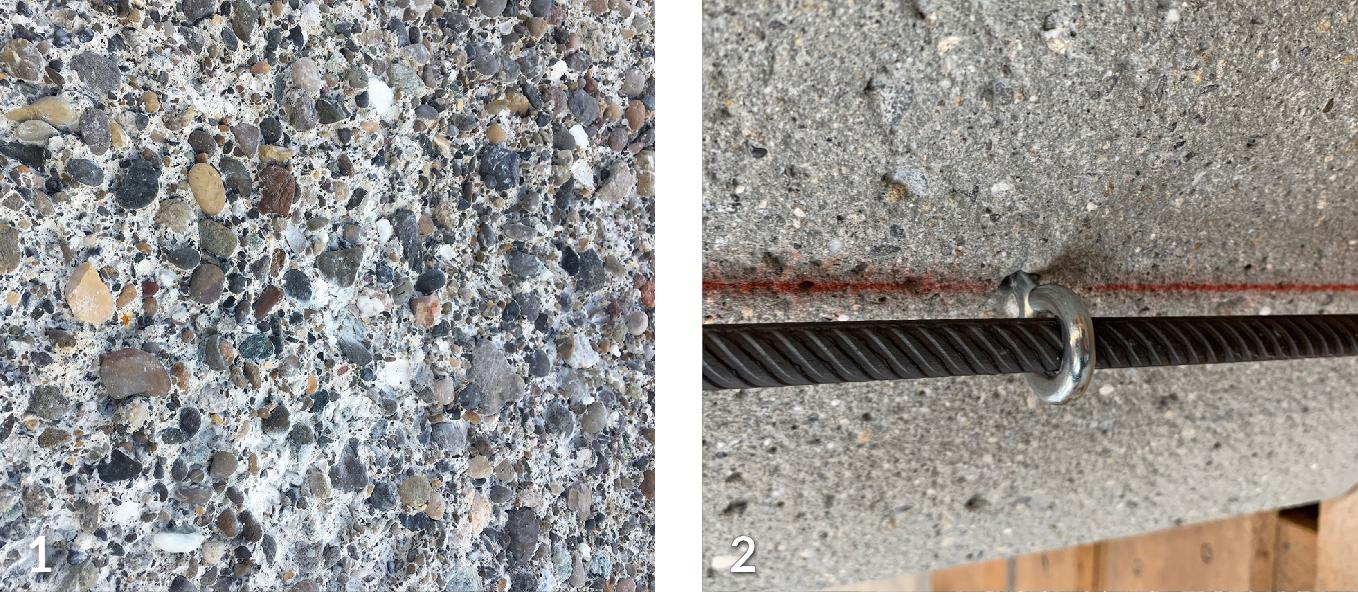

1  Rendre le support en béton rugueux jusqu’à ce que la rugosité requise soit atteinte.

2  Fixation de re-bar sur le support avec des barres d’armature ou des crochets métalliques à visser.

Les matières plastiques pour la fixation, la mousse de construction et les produits chimiques sont interdits (produits de décomposition agressifs en cas d’échauffement).

Ancrages aux extrémités

Au sol
3  Insérer sur les deux côtés dans SikaGrout®-314 N «Mortier de scellement»

Par-dessous
4  Scellement des deux côtés dans Sika MonoTop®-412 Eco/-4012 ou Sika MonoTop®-422 PCC mortier projeté

5  Ces ancrages peuvent également être conçus de manière robuste. Les crochets d’extrémité ancrent les forces dans le béton sain.

6  Dans le cas des poutres et sommiers en flexion, la surface de liaison est limitée. Des étriers renforcent les ancrages et transmettent les forces dans la zone de compression du béton.

Activation de la précontrainte

7  Après cure des ancrages:

Chauffauge/activation controllé(e) de re-bar au chalumeau

8  Rédaction du protocol d’activation

Finition

Au sol

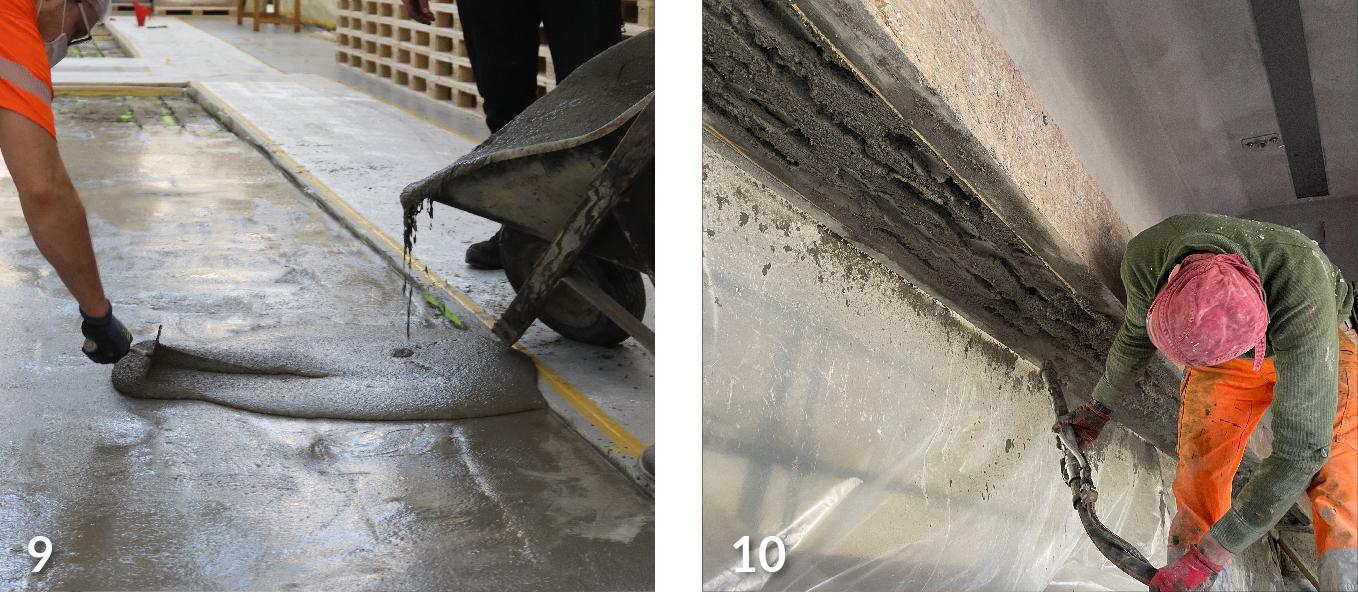

9  Scellement de re-bar sur la longueur libre entre les ancrages

Par-dessous
10  Application du mortier projeté sur la longueur libre

Renforcement à l’effort tranchant: étriers en U re-bar

Injection des fissures si nécessaire

1  Fermeture superficielle des fissures avec Sika® FastFix-121 et injection avec Sika® InjectoCem-190

Préparation

2  Rendre la surface rugueuse par hydrodécapage ou mécaniques (sablage si la surface a été rendue rugueuse par des moyens mécaniques).

3  Fixer les étriers re-bar avec des chevilles en plastique spécial re-bolt (isolation électrique de l’armature intérieure).

Des matières plastiques pour la fixation, de la mousse de construction ou des produits chimiques sont interdits (produits de décomposition agressifs en cas de chauffage).

Scellement

4  Projeter Sika MonoTop®-412 Eco/-4012 par voie humide, remplir les trous de l’âme avec SikaGrout®-314 N.

Alternative : réaliser un coffrage, remplir avec du mortier de scellement SikaGrout®-314 N

Activation de la précontrainte / Finition

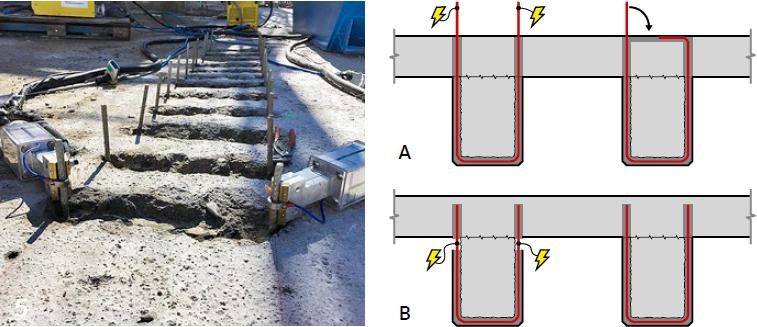

5  Activation/chauffage par résistivité électrique (raccordement électrique nécessaire sur le chantier conformément aux directives de mise en œuvre), éventuellement replier les étriers qui dépassent et couler.

Variantes alternatives

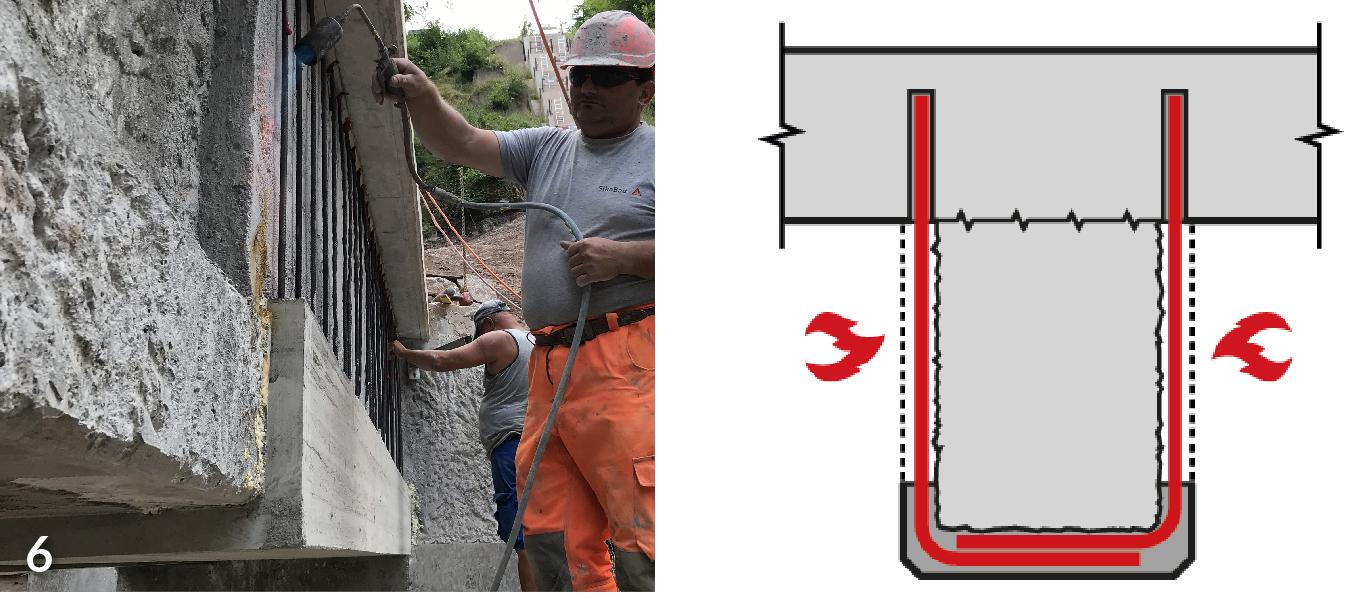

6  Ancrer les profilés en U re-bar dans du mortier et chauffer au chalumeau à gaz.

Les matières plastiques pour la fixation, la mousse de construction et les produits chimiques sont interdits.

Renforcement sismique de la maçonnerie

Préparation

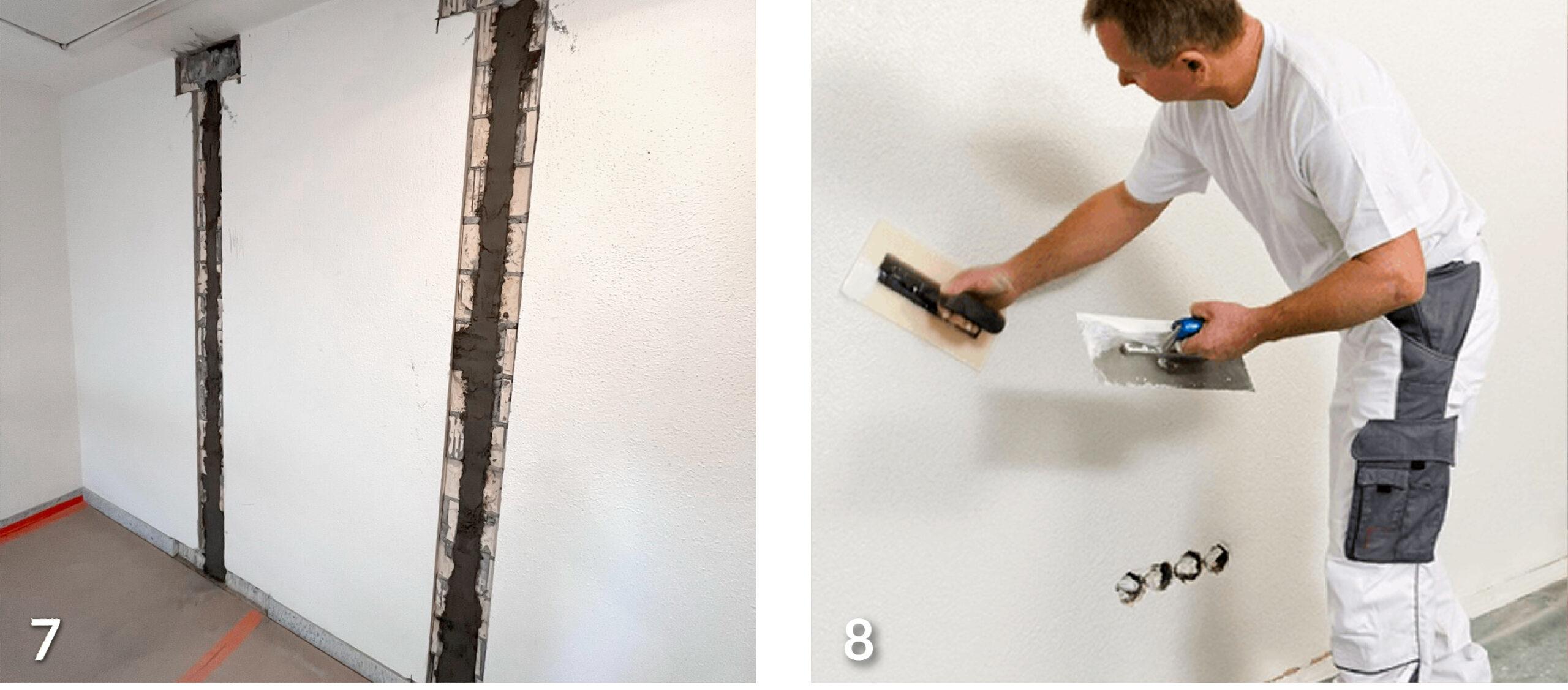

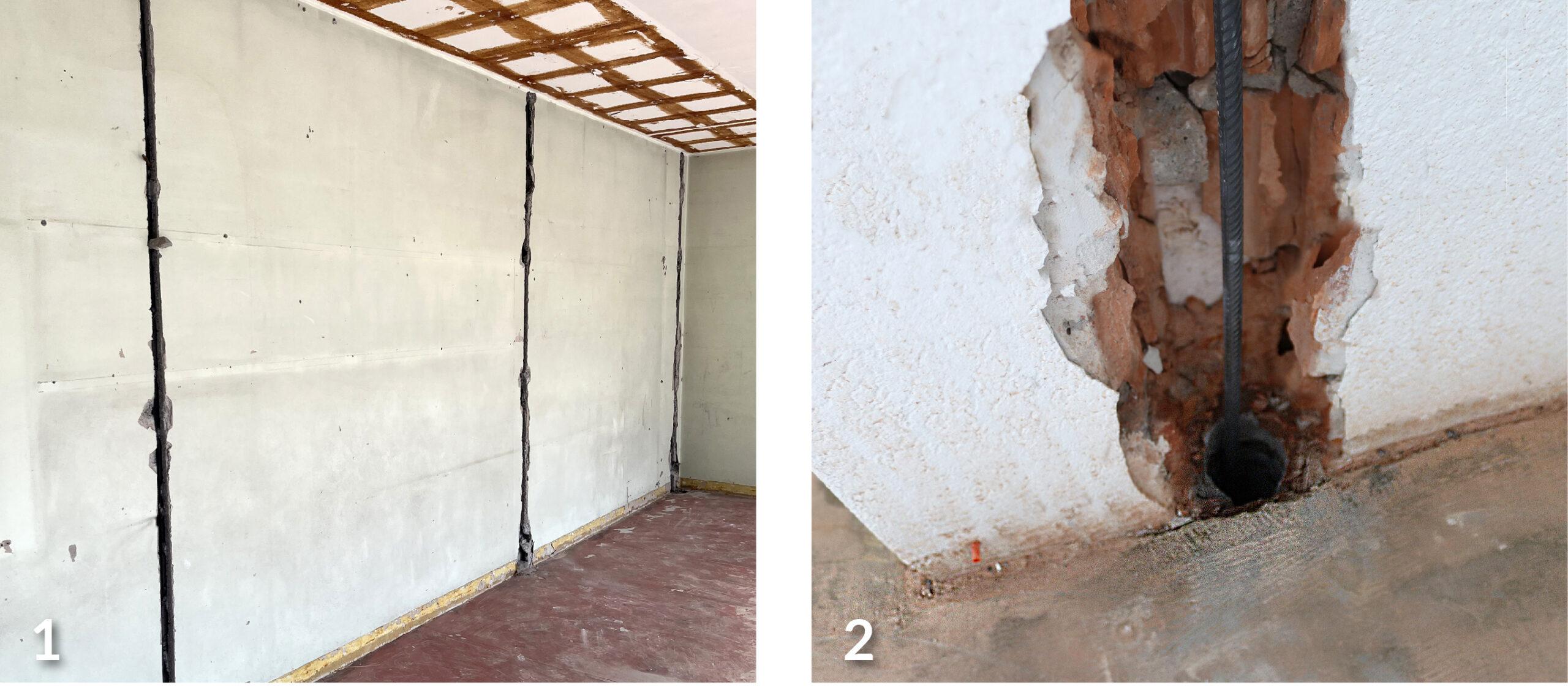

1  Entaille de la rainure dans la maçonnerie (évent. dégagement des socles d’ancrage)

2  Perçage du plafond/plancher en béton, introduction de re-bar (fixation avec des cales en bois)

Ancrage final des deux côtés

3  Scellement bilatéral de re-bar dans le béton avec le mortier de scellement SikaGrout®-314 N

4  Alternative : collage avec Sika AnchorFix®-3030 (attention à la protection contre la chaleur avant l’activation de re-bar !)

Les plastiques pour la fixation, la mousse de construction et les produits chimiques sont interdits.

Activation de la précontrainte

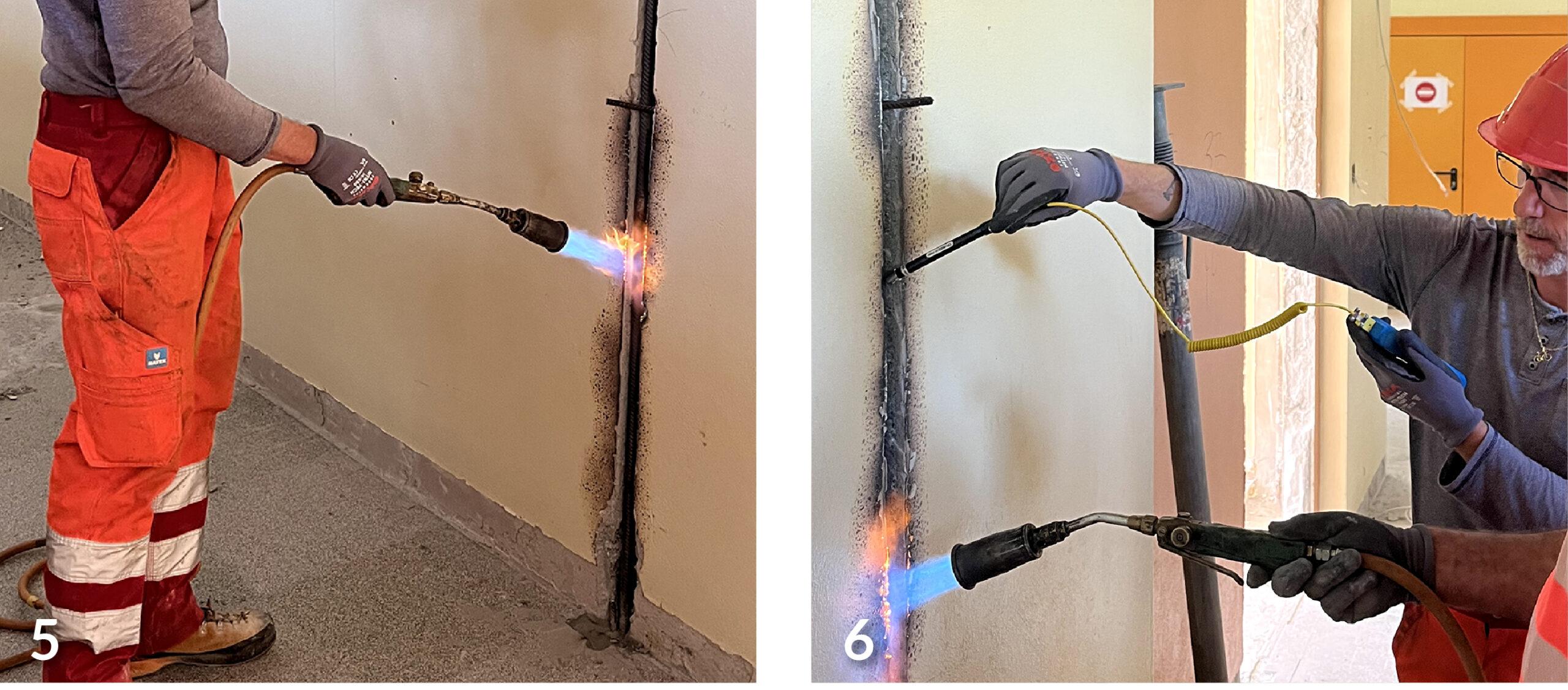

5  Après cure des ancrages: Chauffauge/activation controllé(e) de re-bar au chalumeau

6  Rédaction du protocol d’activation

Finition

7  Remplissage manuel (jet de truelle) de la zone centrale de re-bar sur la longueur libre entre les ancrages

8  Poursuite des travaux (crépissage, peinture, combinaison avec SikaWrap, etc.)
